『南宁』轨道交通4号线一期工程西段实现电通

放大字体  缩小字体 发布日期:2020-04-30  来源:广西新闻网  浏览次数:612

记者从南宁轨道交通获悉,4月29日凌晨,南宁轨道交通4号线一期工程西段(洪运路站至楞塘村站)16站15区间实现“35kV电通”,这是南宁轨道交通4号线一期工程西段继“洞通”“轨通”之后的又一重要里程碑节点。

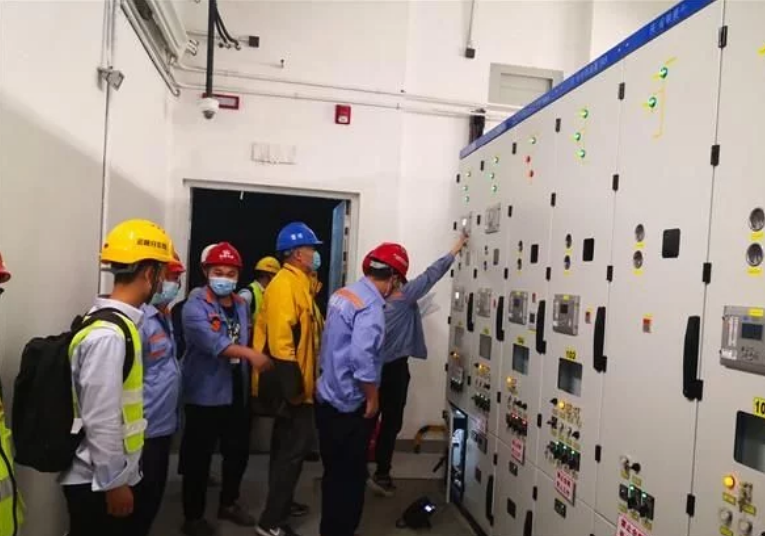

南宁轨道交通4号线一期工程采用集中供电方式,全线设置110kV主变电站2座(即新建壮宁主变电站1座、与2号线共用朋云主变电站1座),正线共设有19座车站变电所和1个五象车辆段。新建壮宁主变电站已于2019年10月30日完成首回送电,五象车辆段已于2019年11月6日送电成功,本次送电完成范围为正线西段16座车站变电所和15个环网区间,真正意义上实现了4号线一期工程西段(洪运路站至楞塘村站)“35kV电通”目标。


在与2号线既有线交叉施工期间,为不影响2号线安全运营,4号线施工单位制定专项施工方案,集中调集人力、材料、机械顺利完成电缆的敷设及设备的安装,严格执行送电方案分工协作、有序配合,确保送电过程稳步推进。以“倒排工期,见缝插针”的工作思路,制定“三级作业计划”,将施工计划层层细化,更大程度的实现不同专业间的相互配合,充分利用作业面,并保证了每个节点可控,动态的掌握和控制施工的进度情况。


南宁轨道交通4号线一期工程西段 “35kV电通”目标的完成,标志着南宁轨道交通4号线一期工程西段向开通试运营节点又迈出了坚实的一步,为后续全线“热滑”、各系统综合联调等节点目标的实现提供了可靠的电源保障。
