『深圳』轨道交通6号线支线光明站顺利35KV电通

放大字体  缩小字体 发布日期:2021-12-17  来源:深圳市轨道交通  浏览次数:1362

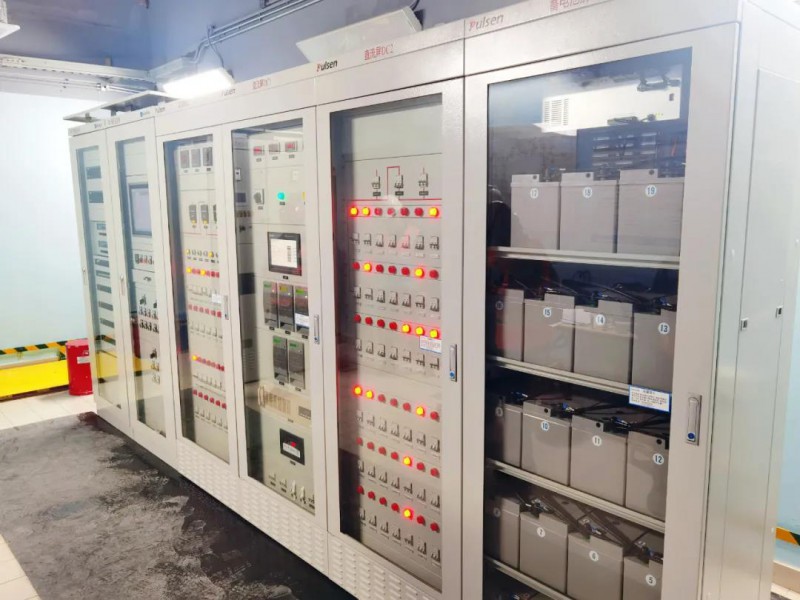

12月15日,随着一声“现场确认无异常申请306送电,合306断路器,合302断路器,确认合位,启动完毕!”的口令,深圳地铁6号线支线光明站供电设备房低压开关柜35KV成功受电。



此次光明站顺利35KV电通,将为下一步全线电通打下基础。


面对疫情防控下供电工程人员进场困难、地铁内各项施工交叉环境复杂、供电方案变更等问题,项目部——


1、多次召开协调会,严格安全管理和疫情防控管理;


2、多次组织研讨供电方案,优化工序、工法,确保顺利实现电通节点。


6号线支线起自光明区6号线光明站,止于深莞边界,全长约6.13km,共设3站4区间。站点为:新明医院、中山大学、科学城东。


其中,光明站为6号线支线与6号线的换乘站。


截至目前,全线施工完成情况——


全线区间已贯通


全线车站已封顶


附属工程围护结构已完成 100%


土方开挖完成 79%


主体结构完成 75%


车站装饰工程结构砌筑完成 100%。


6号线支线预计2022年建成通车


届时,将提升光明区域交往便利度并与多条地铁线、高铁线实现换乘,深莞两地居民的通行也将更便捷。
