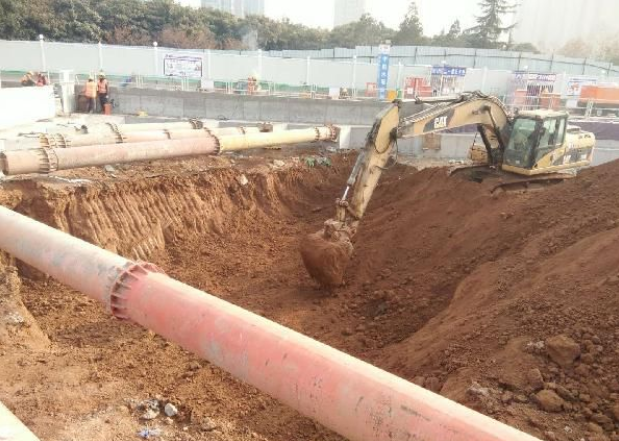

1月10号,洛阳地铁2号线关林大道站揭开了2019年施工新篇章,关林大道站二期施工车站基坑开挖正式开始。
关林大道站位于关林路与兴洛西街交叉路口东侧,沿南北向敷设,车站总长197.4米,基坑深越18米,预计开挖土方量79000方。1月8日下午,在关林大道站会议室召开了关林大道站桩间网喷和钢支撑安拆技术交底,奏响了安全开挖的序幕。
关林大道站第一期施工为管线改迁工作,从2018年7月5日到2018年10月30日,在接近四个月的艰苦奋战,终于完成了燃气、热力、雨水以及自来水管线的改迁工作,于11月18日正式将保通路打通,为二期工程施工顺利推进奠定了基础。
在保通路顺利通车后,关林站的施工又遇到了一大难题:位于兴洛湖公园的关林大道站的苗木迁移问题挡在了大家面前。苗木迁移首先遇到的难题就是苗木的清点,兴洛湖公园里的苗木数量大,种类繁多,还有大面积植被以及矮灌木,多个造型树,这些都是清点的难题。在苗木清点完成之后又遇到了迁移地点的问题,苗木移栽到哪里,不同种类的树木移栽的地点都不同。经过项目领导的不断协调,地方政府支持与现场的全力配合下,克服了诸多困难,终于将关林站南北两区的苗木顺迁移完成,为后续围护桩施工以及主体施工做好了铺垫。
经过40天的奋战,关林大道站248根围护桩顺利告捷,拉开了主体施工开挖的序幕,掀起了2019年大干的高潮。
