2019年6月4日,地铁2号线下新营主变电所至成吉思汗广场站35KV外部电源线路全线顺利贯通,意味着下新营主变电所外部电源线路进入35KV电缆敷设阶段,迈出了2号线全线“电通”极为关键的一步。

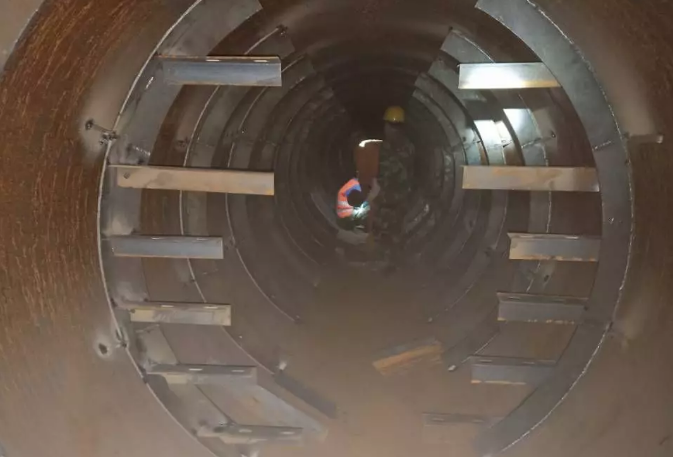

该区段全长1500米,电缆排管敷设,工井18座,其中跨北二环段顶管长度80米,顶管管涵底部深9.5米,内径2米。由于施工路段位于哲里木路段,车流量较大,周边底线管线较多且与哲里木高架桥交叉施工,现场情况极为复杂。施工单位多次与业主、指挥部、产权、设计、监理等单位现场勘察和优化施工方案,精心策划施工组织,合理铺排施工工序,鏖战135天顺利完成全线贯通。
