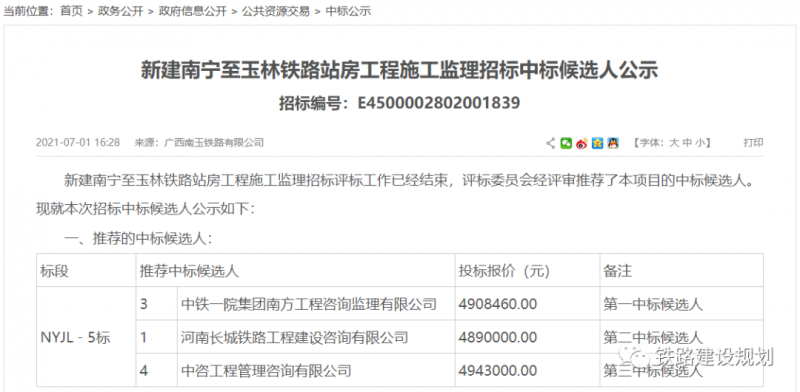

7月1日,《新建南宁至玉林铁路站房工程施工监理招标中标候选人公示》在广西交通运输厅网站发布。各站建设规模确定,项目站房工程即将全面开工建设。
招标公告主要内容如下:
一、招标条件
本招标项目新建南宁至玉林铁路站房工程已由广西壮族自治区发展和改革委员会以《新建南宁至玉林铁路可行性研究报告的批复》(桂发改交通〔2019〕111号)批准建设,初步设计已由广西壮族自治区交通运输厅以《广西壮族自治区交通运输厅关于新建南宁至玉林铁路初步设计的批复》(桂交铁建函〔2019〕332号)文批复,项目业主为广西南玉铁路有限公司(合同签订单位),建设资金来自自筹,项目出资比例为 100% ,招标人为广西南玉铁路有限公司,招标代理为广西交投宏冠工程咨询有限公司。
二、项目概况与招标范围
1、建设地点:南宁市、贵港市、玉林市范围
2、项目规模:
新建南宁至玉林铁路经南宁、贵港、玉林三市,线路西起南宁枢纽南宁东站,经五合站向东,进入横县境内,于峦城西设六景站,继续东行,在横县县城东北侧设站,出横县站后进入贵港境内,经木格进入玉林境内,在兴业县城南侧设站,而后线路取直走行至玉林市高新区北侧设玉林北站,正线全长193.31km,新建六景、横县、兴业南、玉林北四座客运站,预留贵港南站Ⅰ期工程。
(1)五合站按越行站设置。
(2)六景站设基本站台、侧式中间站台、等长雨蓬等;站房为小型铁路旅客站房,形式为桥下式站房,主体高度16.00m,站房面积3000m²。
(3)横县站设中间站台、等长雨蓬等;站房为中型铁路旅客站房,形式为线侧下式站房,主体高度19.6m,站房面积8000m²。
(4)兴业南站设基本站台、侧式中间站台、等长雨蓬等;站房为中型铁路旅客站房,形式为线侧平式站房,主体高度20.4m,站房面积8000m²。
(5)玉林北站设基本站台、中间站台、等长雨蓬等;站房为大型铁路旅客站房,形式为线侧平式+高架候车站房,主体高度33m,站房面积50000m²。
3、招标范围及内容:新建南宁至玉林铁路工程全段站房、站台、雨棚、站区生产房屋、生活配套用房、车站配套设施等相关工程的施工过程监理、竣工验收及质量缺陷责任期的监理工作。
4、计划工期:本工程计划施工工期21个月,监理服务期46个月(其中施工准备阶段1个月、施工阶段21个月、交工验收与缺陷责任期阶段24个月)。
5、标段划分:本次招标共分为1个标段,标段号:NYJL-5,具体如下:
NYJL-5标: 里程范围DK0+000- DK194+800,主要监理内容为:里程范围内站房、站台、雨棚、站区生产房屋、生活配套用房、车站配套设施等相关工程的施工监理。

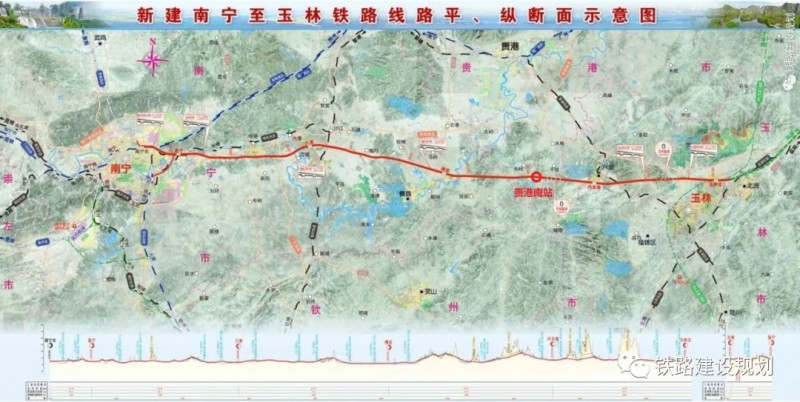

南深(南玉)高铁路网走向示意图▼
