2024-04-27 | 网站首页 | 返回旧版
用户名 密码 新用户注册 | 忘记密码
当前位置: 首页 » 新闻 » 正文

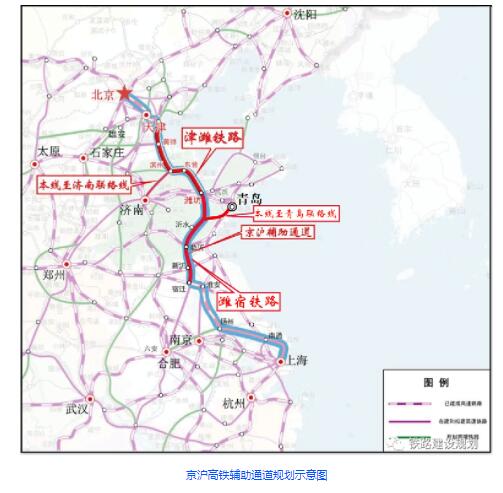

『京沪高铁』辅助通道潍坊至宿迁段开工建设准备工作安排

放大字体  缩小字体 发布日期:2023-03-23  来源:铁路建设规划  浏览次数:968

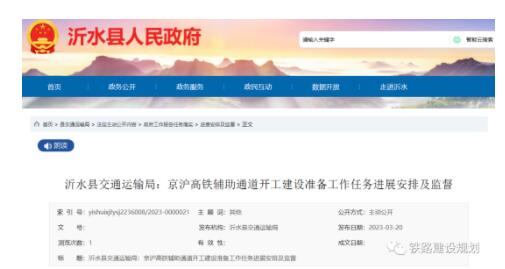

3月20日,沂水县交通运输局公示了《京沪高铁辅助通道开工建设准备工作任务进展安排及监督》。详情如下:


1、年度目标


加强与国铁集团等上级主管部门的联系沟通,了解项目最新情况,配合做好地上附着物赔偿工作,适时启动站房、广场建设。


2、月度计划


一季度:配合设计单位启动全线改线段、联络线及站后补定测工作;与四十里堡镇对接落实拆迁摸底工作;与天津铁路设计院、国铁集团鉴定中心、省发改委沟通站场规模扩大为两台六线工作。


二季度:加强沟通省发改委、国铁集团等上级铁路设计主管部门,了解项目最新情况,确保高铁站房命名莒县沂水站顺利批复,谋划论证高铁站场周边村庄的拆迁补偿及安置工作。


三季度:配合完成国家发改委可研报告批复,配合启动征地拆迁安置、附着物赔偿工作,取得京沪高铁二通道征地红线数据。


四季度:同步配合做好征地拆迁安置、附着物赔偿工作,随同高铁项目同步开展土地征收报批工作,依照京沪高铁二通道征地红线完成高铁站综合功能区基础设施配套工程站前广场及周边的规划设计工作,完成连接线的规划设计工作。







Tel:(网站)021-51603532;(会议)021- 51603528 51603599;(报告、手机报) 021-51603532;(定制)13482147664;Fax:021-51603552
