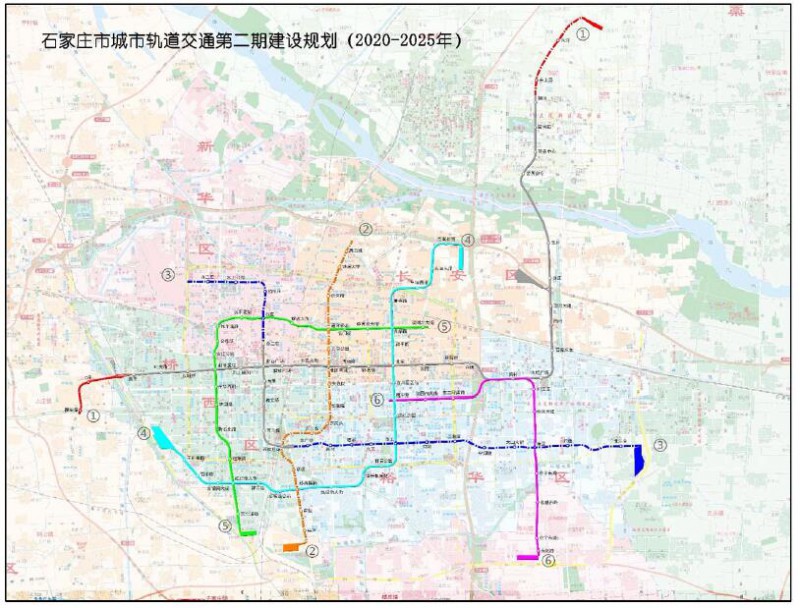

7月26日,石家庄地铁发布《石家庄市城市轨道交通第二期建设规划(2020~2025年) 及线网规划环境影响评价第二次公》。



在规划期内建设1 号线三期、5 号线一期、4 号线以及6 号线一期4 个项目,合计建设规模63.60km,车站52 座,投资估算总额为446.36 亿元。各条线路概况如下:


1 号线三期工程是1 号线西延线。线路东起一期西王站,沿中山西路向西地下敷设,途径上庄镇政府后向南沿京赞路敷设至槐安路。线路全长3.74km,设站2 座,分别为上庄站和槐安路站,平均站间距约为1.865km。车辆采用A 型车,6 辆编组,最高时速80km/h。计划2020 年7 月开工,2024 年7 月建成,与1 号线一、二期贯通运营。


4 号线为东北-西南向L 型辅助线,与5 号线在中心区外围扣成环线,起到了环线的作用。4 号线西起西南二环西侧西岗头,沿汇明路向南至汇丰路,沿汇丰穿过铁路后沿仓丰路一直向东,至裕翔街向北至南二环路,后向东至建华大街,沿建华大街一直向北,至北二环路后向东,沿高营大街向北至石黄高速。线路全线长约24.4km,共设站21 座,平均站间距1193m,共设换乘站6 座。车辆采用A 型车,初近远期编组为4-4-6,最高时速80km/h。全线设西岗头车辆段、十里铺停车场。计划2022 年1 月开工,2026 年12 月建成运营。


5 号线为L 型辅助填充线,与4 号线相扣成环。5 号线一期工程南起宫北路,沿红旗大街向北至新石中路,转至友谊大街,沿友谊大街向北敷设至和平西路后向东转至市庄路,沿市庄路敷设,下穿军械学院校区、六线铁路隧道后至光华路,继续向东敷设至谈固大街设谈固北大街站。线路全长约19.7km,共设站18 座,平均站间距约1114m,共设换乘站7 座。车辆采用A 型车,初近远期编组为4-4-6,最高时速80km/h。一期工程设宫家庄停车场。计划2021 年1 月开工,2026 年1 月建成运营。


6 号线一期工程为本次建设规划申报项目,为6 号线东段,工程西起槐中路与建华大街交口,沿槐中路向东敷设,至新元高速线路向北转至长江大道,沿长江大道向东敷设,经过天山南大街,至昆仑大街转向南,沿昆仑大街向南敷设,终点站为南三环以北昆仑大街上的东佐路站,一期工程全长约15.76km,共设站11 座,其中换乘站3 座,平均站间距约为1.50km,共设换乘站3 座。车辆采用A 型车,初近远期编组为4-4-6,最高时速80km/h。一期工程设东佐车辆段。计划2023 年1 月开工,2027 年12 月建成运营。
