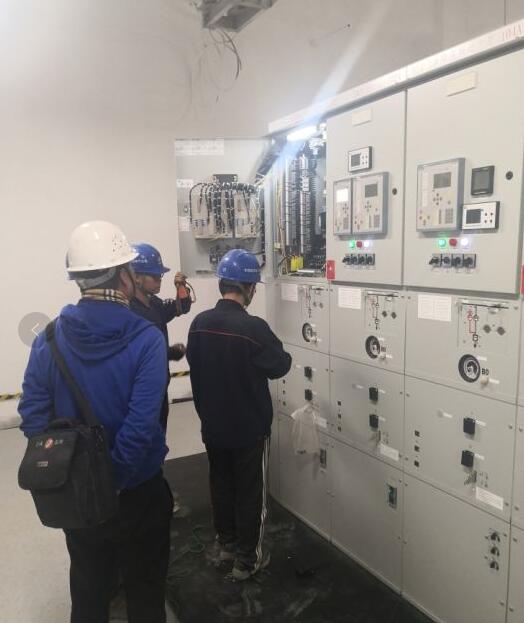

2019年9月16日,呼和浩特地铁1号线一期工程高架段35kv线路环网送电成功,至此,地铁1号线实现全线电通。
地铁1号线高架段共三站四区间,即后不塔气——什兰岱新村——白塔西站——坝堰站——白塔停车场。为确保此次送电圆满成功,轨道交通公司前期制定了周详的送电实施方案,协同各相关单位成立送电小组,根据方案逐一落实,小组全员分工明确,精准执行到位,确保地铁1号线全线电通目标顺利实现。本次“电通”,为即将驰骋的地铁1号线积淀“满满能量”。
呼市地铁1号线“电通”进程
2019年4月30日,地铁1号线南店110kv主变电所一次性授电成功,标志着1号线一期工程从“洞通”、“轨通”迈向“电通”,地铁1号线全线“电通”正式进入倒计时。
2019年6月22日,地铁1号线地下站17个变电所一次合闸送电成功,标志着1号线实现地下站“电通”。
2019年9月9日,后不塔气站至白塔停车场环网电缆、变电所站内35kv高压柜、配电变压器的安装、单机调试及试验等工作的完成,为1号线高架段正式送电做了充足准备。
