『成贵铁路』贵州段全线开始送电

放大字体  缩小字体 发布日期:2019-09-27  来源:东方网  浏览次数:157

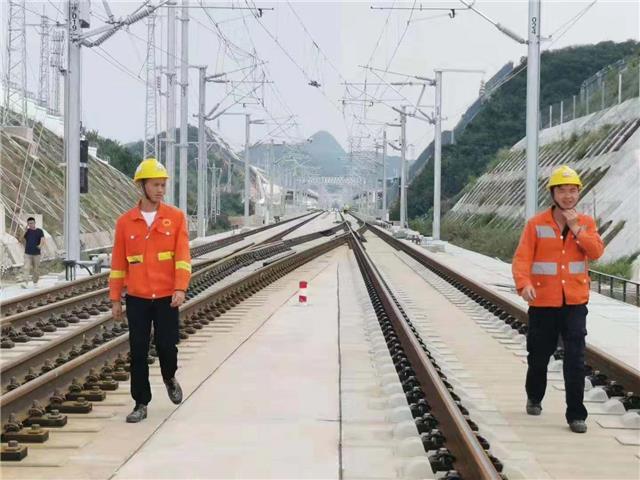

9月26日,成贵铁路贵州段全线开始送电测试,送电成功后标志着该段线路供电设备顺利通过冷滑试验,内燃机车模拟运行成功,即将进行电力机车带电热滑试验。


据了解,在25日之前,贵阳供电段接触网、电力、变电配电各专业,对设备完成送电前全面检查,重点对开关、分相器等关键部件逐一检查。确认设备状态良好,远动通道畅通,贵州段全段线路具备送电条件之后,于9月26日正式送电。


当日19时20分左右,由远方调度端操作,从兴文开始,依次向威信、镇雄、德厚、大方、黔西、卫城北、贵阳北各区间送电。


送电成功后,贵阳供电段各专业职工将再次对设备进行一次全面检查,确保设备运行良好,电压稳定可靠,随即进行下一步的电力机车热滑试验。


据介绍,成贵铁路兴文至白云段全长278.236km,共设牵引变电所7座(兴文、威信、镇雄、德厚、大方、黔西、卫城北)、分区所7座(应山岩、文阁、高坡、毕节、西溪河、朱家寨、白云)、AT所8座(鸿福寺、玉京山、田坝、长坡、龙家大坡、代家沟、鸭池河、新田)。
