2021年底前计划开工建设铁路前期进度一览表(10月8日更新)

放大字体  缩小字体 发布日期:2020-10-10  来源:铁路建设规划  浏览次数:422


9月底,川藏铁路、成西铁路、雄商高铁等国铁干线前期工作取得重大进展。本次更新内容如下,项目详细内容和进度情况请搜索公众号内往期文章:


1、川藏铁路雅安至林芝段可行性研究报告已获国家发改委批复,先期开工段“两隧一桥”施工招标公告已发布,计划于11月初正式开工建设。


2、京雄商高铁雄安至商丘段可行性研究报告已重新上报国家发改委,待批。


3、西宁至成都(黄胜关)铁路控制性工程甘青隧道已开工建设,工期7.5年。


4、西渝高铁安康至重庆段(含万州联络线)已进入定测及初步设计阶段。


5、沈阳至白河高铁先期开工段已施工招标,计划10月底开工。


6、集宁至大同至原平高铁山西、内蒙先期开工段已施工招标并正式开工。


7、西安至十堰高铁已于2020年4月完成初步设计鉴修送审稿,待批复。


8、山东潍坊至烟台高铁初步设计已获批,潍坊至烟台、莱西至荣成高铁施工招标公告已发布。


9、由于西安至铜川段线路优化,西延高铁于2020年3月重新编制完成全线调整可行性研究报告,目前已报送至国家发改委,待批复。


10、哈尔滨至伊春高铁铁力至伊春段先期开工工程已施工招标,建设启动仪式已于9月28日举行。


11、广湛高铁佛山站(不含)至西江桥尾、新兴南站(不含)至湛江北站(含)施工总承包招标公告正式发布,计划11月初正式开工建设。


12、济滨高铁已完成可研批复及初步设计审查,济枣、济滨高铁二次环评已公示。


13、通苏嘉甬高铁修改可行性研究评审会召开,已进入定测阶段。


14、南深高铁玉林至岑溪段已完成可研评审,进入初步设计阶段。


15、六安至安庆铁路已进入定测及初步设计阶段。


16、隆黄铁路隆昌至叙永段扩能改造已完成可研评审,进入初步设计和定测阶段,设计标准为国铁一级客货共线单线铁路,设计时速120公里。


17、兰州中川国际机场综合交通枢纽环线铁路初步设计已获批。


18、新增柳州至梧州铁路,已完成可研评审。


19、黄桶至百色铁路可行性研究评审已于9月底完成。


20、兰州至合作铁路调整初步设计审查会已召开。

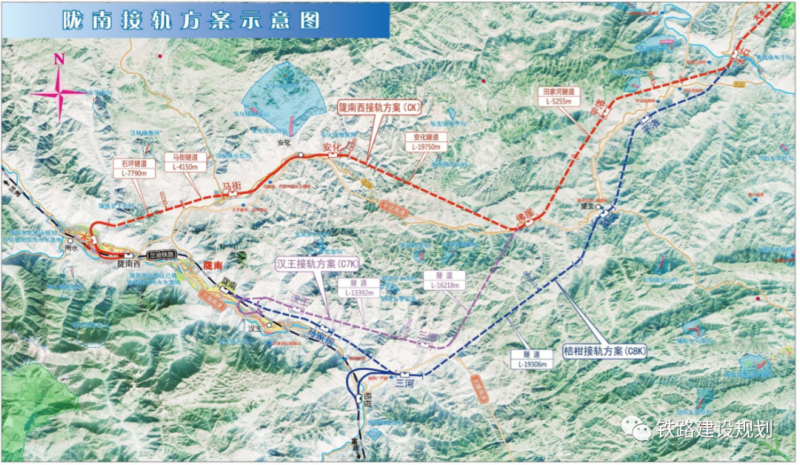

21、天水至陇南铁路先期开工段二次环评已公示,计划10月底开工建设。

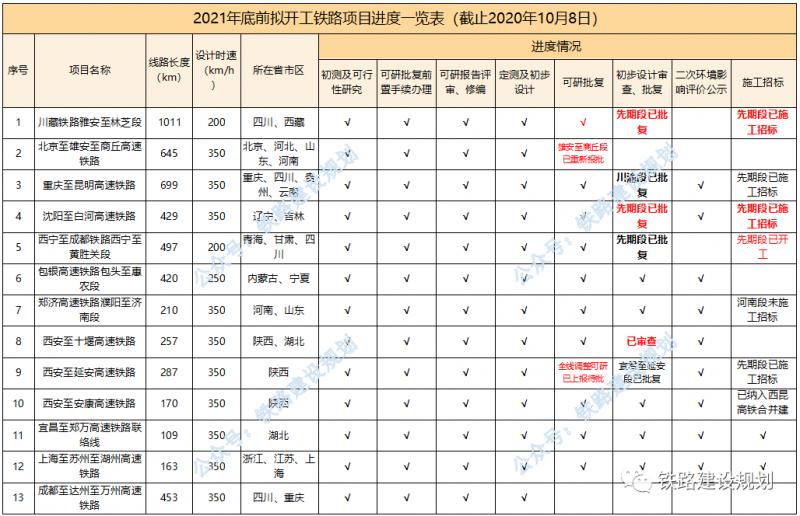

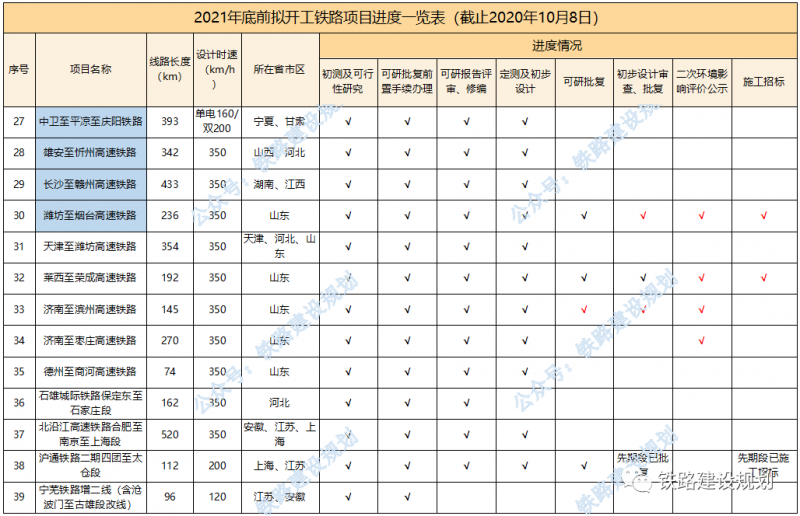

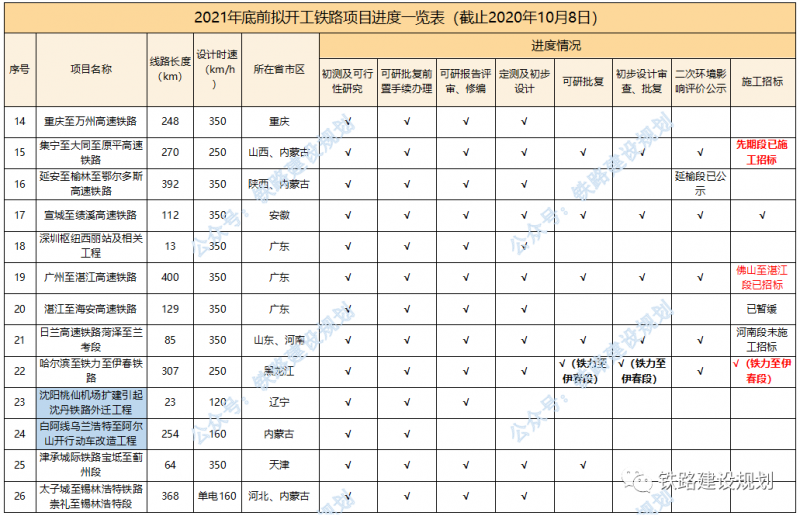

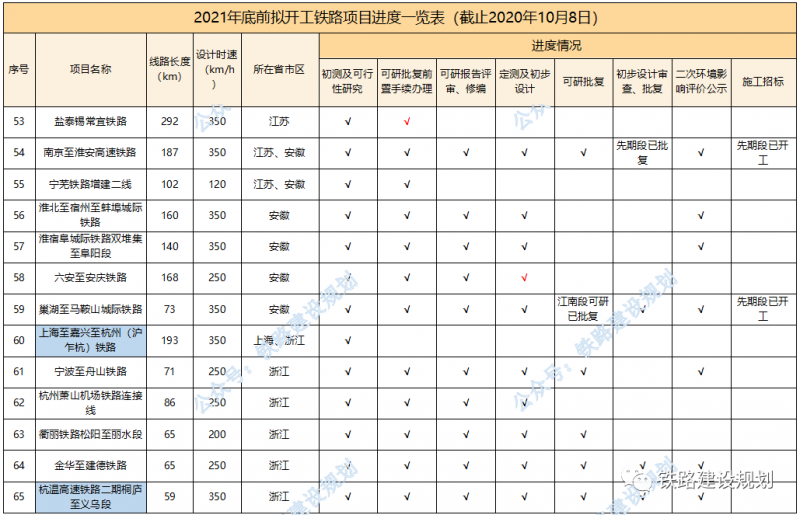

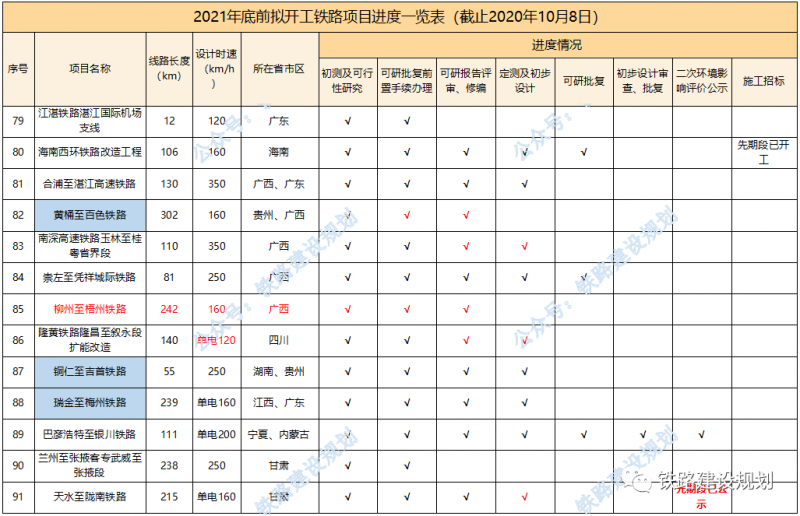

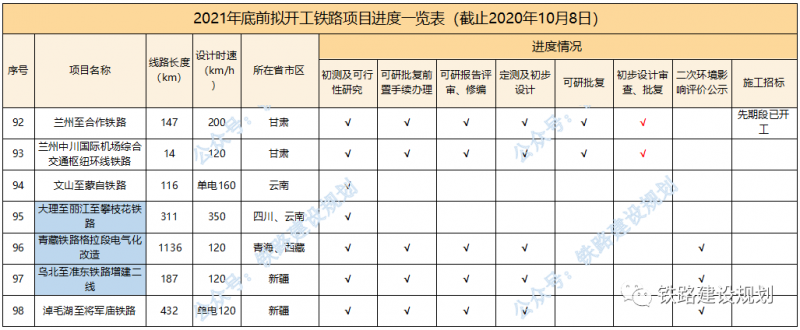

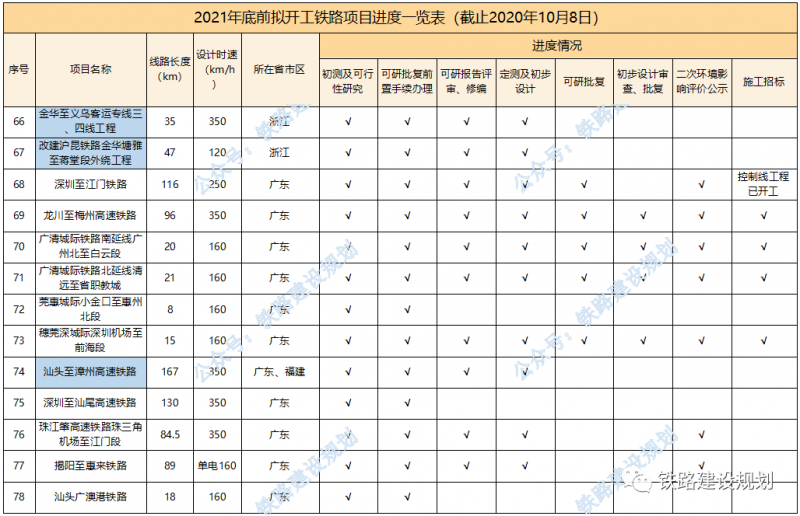

2021年底前计划开工铁路前期进度一览表▼
